Raccordement Enedis Maison Neuve : Guide Complet 2026

REDIGE ET VERIFIE PAR

L'equipe d'experts Varenergie

Expertise de plus de 10 ans dans le secteur de l'energie en France. Specialistes des demarches de raccordement et de la reglementation (CRE, Enedis, Mediateur de l'Energie).

Faire construire sa maison est le projet d'une vie. L'une des étapes cruciales, souvent sous-estimée en termes de délais, est le raccordement au réseau électrique géré par Enedis. De la première démarche sur le portail jusqu'à l'obtention du Consuel et l'installation du compteur Linky, découvrez toutes les étapes, les prix actualisés pour 2026, et les règles d'or pour un chantier sans stress.

L'équipe d'experts VarenergieVérifié
Temps de lecture : 12 min

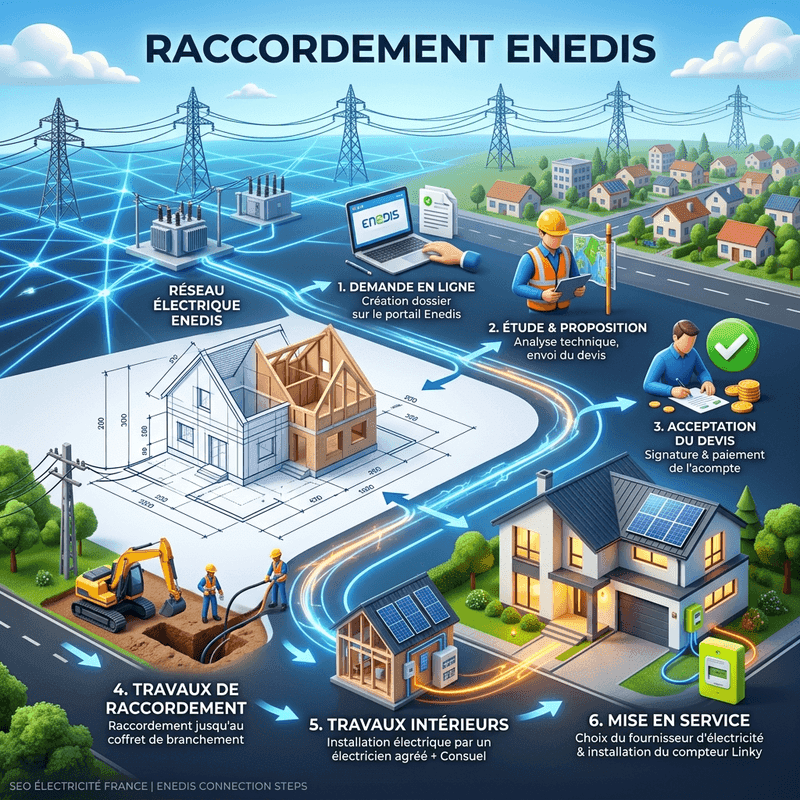

Processus de raccordement Enedis expert pour une maison neuve

Guide Raccordement Varenergie

Maîtriser son raccordement au réseau en 2026

Étape 1 : Constituer et déposer son dossier

Le raccordement électrique consiste à relier l'installation électrique privée de votre future maison au réseau public de distribution d'électricité. En France métropolitaine, c'est Enedis (anciennement ERDF) qui assure cette mission dans 95% des communes. Cette démarche prend du temps, il est donc conseillé de s'y prendre plusieurs mois à l'avance, idéalement dès l'obtention de votre permis de construire.

La toute première étape se déroule en ligne, sur le portail officiel connect-racco.enedis.fr. Vous devrez y créer un espace personnel et soumettre un dossier complet. Si votre dossier est incomplet, le traitement sera retardé, ce qui peut décaler la livraison de votre maison.

Les documents obligatoires à fournir

  • Le permis de construire : La copie de l'autorisation d'urbanisme délivrée par votre mairie.
  • Le plan de situation : Souvent fourni par votre architecte ou constructeur, ce document indique la position exacte de votre terrain dans la commune.
  • Le plan de masse : Indispensable pour Enedis, il présente le projet d'aménagement du terrain avec les accès, clôtures et la localisation souhaitée pour le coffret électrique.
  • La puissance de raccordement souhaitée : Généralement 12 kVA monophasé pour une maison standard (suffisant pour chauffage électrique, pompe à chaleur et recharge de véhicule électrique classique). Le triphasé (36 kVA) n'est nécessaire que pour des installations très spécifiques ou de gros équipements.

Une fois le dossier envoyé, Enedis en accuse réception. S'il est complet, le gestionnaire lance l'étude technique de votre projet pour évaluer l'ampleur des travaux à réaliser sur le réseau public pour amener l'électricité jusqu'à votre terrain.

Interface du portail Enedis Connect Racco pour le suivi du raccordement expert

Portail Enedis : Suivi de dossier

Étape 2 : Devis, Prix et Délais en 2026

Dans un délai moyen de 2 à 4 semaines après l'envoi de votre dossier complet, Enedis vous fera parvenir une proposition de raccordement (PDR). Ce document est très important car il contient le devis descriptif, le calendrier prévisionnel des travaux, et les éventuels travaux qui resteront à votre charge (domaine privé).

Combien coûte un raccordement Enedis ?

Les tarifs sont réglementés par la Commission de Régulation de l'Énergie (CRE) et actualisés régulièrement. En 2026, les tarifs forfaitaires s'appliquent pour les raccordements simples de moins de 36 kVA. Le coût varie en fonction de la zone géographique (ZFA ou ZFB).

Type de zoneRaccordement SouterrainRaccordement Aérien
ZFA (Petites communes, zones rurales)~2 100 € - 2 500 € TTC~1 200 € - 1 500 € TTC
ZFB (Villes moyennes, grandes agglomérations)~2 400 € - 2 800 € TTC~1 300 € - 1 700 € TTC

Attention : Ces montants sont indicatifs pour 2026 et s'entendent après l'application de la réfaction tarifaire. La réfaction est une prise en charge d'une partie des coûts par le Tarif d'Utilisation des Réseaux Publics d'Électricité (TURPE), généralement fixée à 40%. Cela signifie que le client particulier ne paie que 60% du coût total réel des travaux.

Si votre terrain est très éloigné du réseau existant (plusieurs dizaines de mètres), il s'agit d'une extension de réseau. Le coût peut alors s'envoler et dépasser les 5 000 €. C'est pourquoi le certificat d'urbanisme est vital avant même d'acheter le terrain.

Les délais à respecter

Pour valider la proposition d'Enedis, vous avez 3 mois. La validation se fait par la signature du devis et le paiement d'un acompte (généralement 50%). À partir de là, Enedis programme les travaux. Les travaux prennent en général :

2 mois pour un raccordement simple sans extension de réseau.
Jusqu'à 6 mois si le réseau nécessite une extension conséquente, en raison des autorisations administratives de voirie requises.

Travaux : Comprendre le Domaine Public vs Domaine Privé

L'une des plus grandes confusions lors d'une construction neuve réside dans la séparation des responsabilités. Le raccordement électrique se divise en deux zones strictes séparées par une frontière : la limite de propriété.

Le Domaine Public (Responsabilité Enedis)

C'est la portion située entre le réseau électrique de la commune et la limite de votre terrain. Enedis s'occupe de tout : les tranchées sur la voie publique, le passage des câbles, la remise en état de la voirie, et la pose du coffret de branchement (souvent encastré dans le muret de clôture). Ces coûts sont inclus dans le devis Enedis.

Le Domaine Privé (Votre Responsabilité)

C'est la portion située entre le coffret en limite de propriété et le tableau électrique à l'intérieur de la maison. Vous (ou votre constructeur) devez réaliser ces travaux : creuser les tranchées sur le terrain, poser les fourreaux de protection (TDC rouge), et passer le câble d'alimentation principal. Ce coût n'est pas dans le devis Enedis.

Raccordement Type 1 ou Type 2 ?

Selon la configuration de votre terrain, la norme impose deux types d'installations :

  • Type 1 (Moins de 30 mètres) : La distance entre le coffret de rue et la maison est inférieure à 30m. Le disjoncteur général et le compteur Linky sont installés à l'intérieur de la maison, sur la GTL (Gaine Technique Logement).
  • Type 2 (Plus de 30 mètres) : La distance dépasse 30m. Pour éviter les chutes de tension, le disjoncteur général et le compteur Linky sont installés en limite de propriété, dans le coffret sur rue. À l'intérieur de la maison, vous n'aurez qu'un disjoncteur de coupure.

L'étape décisive : Le certificat CONSUEL

Une fois que l'électricien a terminé l'installation intérieure de la maison, il reste une étape réglementaire infranchissable avant d'avoir du courant : l'obtention de l'attestation de conformité du CONSUEL (Comité National pour la Sécurité des Usagers de l'Électricité).

Indispensable pour la mise en service

Enedis a l'interdiction formelle et légale de procéder à la première mise en service d'une installation électrique neuve si le document du Consuel n'est pas présenté. C'est votre garantie que la maison ne présente aucun risque d'incendie ou d'électrocution.

Comment l'obtenir ?

Généralement, c'est l'artisan électricien qui a réalisé les travaux qui achète et remplit le formulaire Cerfa du Consuel (Attestation Jaune pour une installation domestique). S'il s'agit d'un professionnel reconnu, un contrôle sur site n'est pas systématique. En revanche, si vous avez fait l'électricité vous-même, un technicien du Consuel viendra obligatoirement inspecter l'installation pour s'assurer du respect de la norme NF C 15-100 (mise à la terre, nombre de prises, section des câbles, protections différentielles).

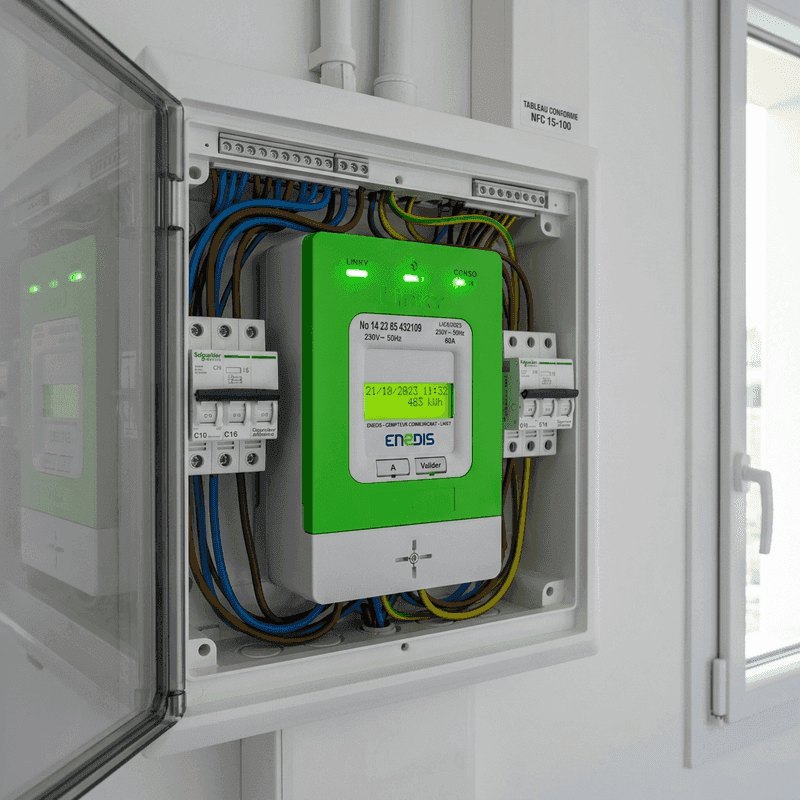

Installation Compteur Linky et disjoncteur dans un coffret de maison neuve

La mise en service du compteur Linky

Une fois le Consuel en poche et les travaux Enedis achevés (et intégralement payés), vous touchez au but. Il vous faut désormais choisir un fournisseur d'électricité (EDF, TotalEnergies, Engie, etc.) pour souscrire un contrat.

Lors de la souscription, vous transmettrez votre numéro de PDL / PRM (Point de Référence Mesure, à 14 chiffres) et le certificat Consuel. Le fournisseur demandera alors à Enedis la Première Mise en Service (PMES). Depuis le déploiement généralisé, cette opération se fait à distance sur le compteur Linky sous 24 heures ouvrées, pour un coût standard d'environ 1,66 € TTC.

L'évolution des prix de l'électricité en 2026

Au moment de choisir votre premier fournisseur, prenez le temps de comparer les offres. Après les crises énergétiques successives, le marché en 2026 voit une forte concurrence sur les offres de marché, permettant parfois des réductions de 15 à 20% par rapport au Tarif Réglementé de Vente (TRV). Ne vous précipitez pas obligatoirement chez le fournisseur historique.

Sources & Textes de Reference

Nos contenus sont bases sur des donnees officielles pour vous garantir la meilleure fiabilite :

Foire Aux Questions (FAQ)

Quel est le prix moyen d'un raccordement Enedis en 2026 ?+
Le coût varie selon la complexité des travaux et la distance au réseau existant. En 2026, un raccordement classique se situe généralement entre 710 € et 2 800 € TTC. Ce tarif intègre déjà la réfaction tarifaire (une prise en charge partielle des coûts par le gestionnaire de réseau). Pour un montant exact, il faut faire une demande de devis sur le portail Enedis.
Quelle est la différence entre raccordement de type 1 et type 2 ?+
Si la distance entre le coffret en limite de propriété et le tableau électrique de la maison est inférieure à 30 mètres, on parle de raccordement de Type 1 (le compteur Linky est placé à l'intérieur). Si cette distance est supérieure à 30 mètres, c'est un raccordement de Type 2 (le compteur et le disjoncteur de branchement sont placés en limite de propriété).
Le certificat Consuel est-il vraiment obligatoire ?+
Oui, le certificat Consuel est strictement obligatoire pour toute construction neuve. Sans ce document officiel attestant de la conformité de votre installation électrique intérieure avec la norme NF C 15-100, Enedis refusera de mettre votre installation sous tension pour des raisons évidentes de sécurité.
Combien de temps faut-il prévoir pour l'ensemble du processus ?+
Il est fortement recommandé d'anticiper le raccordement. La procédure complète, de la demande sur le portail jusqu'à la mise en service, prend en moyenne entre 2 et 6 mois, selon l'ampleur des travaux d'extension du réseau nécessaires.
